На Северной площади Таганрога завершается первый этап благоустройства
Таганрожцы очень надеются, что в городе наконец разрешатся проблемы с многострадальным объектом реконструкции, и для этого есть все основания.
Таганрожцы очень надеются, что в городе наконец разрешатся проблемы с многострадальным объектом реконструкции, и для этого есть все основания. Напомним, в начале сентября текущего года МКУ «Благоустройство» заключило муниципальный контракт с батайской фирмой ИП Деменко на благоустройство Северной площади, которое должно пройти в два этапа.
Об этом рассказала руководитель МКУ Стелла Руф на недавнем заседании городской Думы. В рамках первого этапа запланированы прокладка сетей связи, систем видеонаблюдения и автополива. Также выполнят часть работ по озеленению, установке малых архитектурных форм, по устройству дорожек, тротуаров и площадок. В настоящее время работы первого этапа выполнены на 70 процентов. Бюджет объекта складывается из софинансирования областью и городом. Депутаты, которые держат ситуацию под постоянным контролем, попросили увеличить количество людей на объекте. Пока погода позволяет, необходимо произвести максимум работ, связанных с грунтом.
Еще одна проблема — дефицит строительных материалов, в частности, порядка 1000 кв. м тротуарной плитки уже оплачено заказчиком, он получить ее пока не получается. Предприятие, изготовляющее плитку, серьезно загружено заказами из новых территорий РФ, и подобная ситуация – во всем регионе.
Окончание второго этапа работ запланировано на апрель 2024 года. Напомним, что реконструкция Северной площади началась в апреле 2021-го, ее намечали завершить в октябре того же года. Но затем возникли проблемы, связанные с судебными разбирательствами с предыдущим подрядчиком. Более года велись претензионные работы, и этот контракт удалось расторгнуть. Наконец, после вынужденного простоя реконструкция продолжилась в сентябре 2023 года. Теперь первый этап работ должен завершиться по графику к концу ноября текущего года.

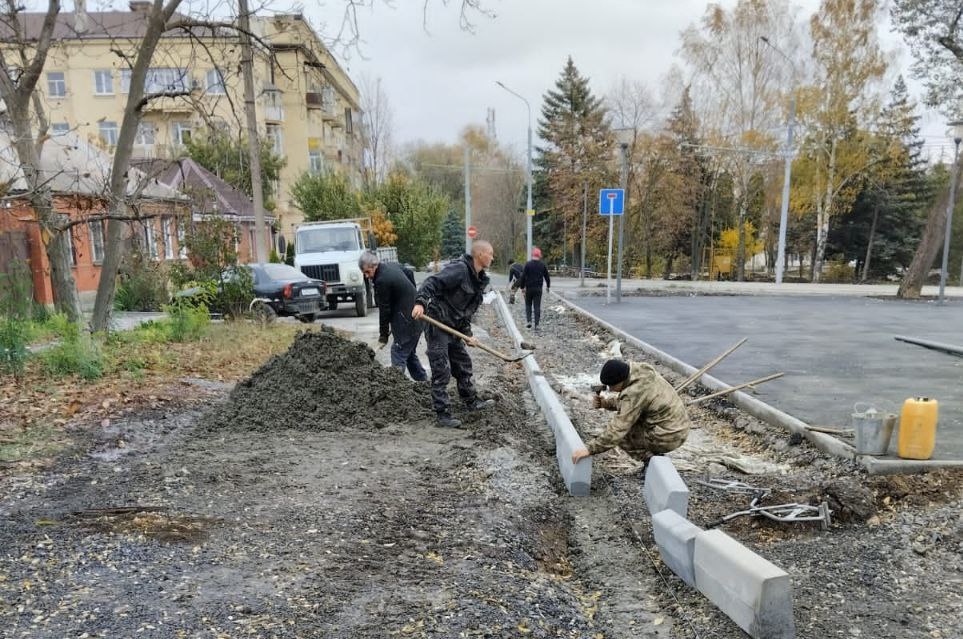

В последние дни октября и глава администрации Таганрога Андрей Фатеев в своем телеграм-канале рассказал о Северной площади. По его словам, в эти дни продолжается укладка подземного кабеля, выполнены работы по установке подпорных стен, идет подготовка к оштукатуриванию и установке системы видеонаблюдения. У будущих тротуаров полностью готовы основания под укладку плитки. Выполняются работы по установке бордюров и поребрика.
«Темп нужно увеличить, так как погодные условия меняются, и отставание от графика недопустимо»,- подчеркнул Андрей Фатеев. Он также отметил, что работы должны отличаться высоким качеством и завершиться в положенный срок.
Контроль за благоустройством территории ведет городская администрация. Также за ходом работ наблюдают жители и депутат городской Думы по данному округу Евгений Таран. Власти пообещали принимать во внимание конструктивную критику в процессе реконструкции объекта.
Марина ДАРЕНСКАЯ, фото телеграм-канала Андрея Фатеева
